找回密碼
 立即註冊
搜索
熱搜: 活動 交友 discuz
樓主: tonychang

自行建屋暨如何保障自己權益:刑事告訴運用、如何申請假扣押

[複製鏈接]

6

主題

780

回帖

1萬

積分

新手上路

積分
15449
發表於 2019-8-8 20:48:29 | 顯示全部樓層
tony大:你金天是否有寄一些鋼筋水泥的相關資料呢?真是獲益良多
有這些照片資料比對, 應該就更清楚了
再次感謝

118

主題

1584

回帖

10萬

積分

萬分會員

積分
108196
發表於 2019-8-9 00:59:18 來自手機 | 顯示全部樓層
收到Tony大寄來鋼筋水泥相關簡報檔,謝謝你,感恩!

0

主題

2

回帖

8

積分

新手上路

積分
8
發表於 2019-8-9 13:36:17 | 顯示全部樓層

感謝 Tony大寄來鋼筋水泥相關簡報檔,真的非常謝謝你!

0

主題

2

回帖

8

積分

新手上路

積分
8
發表於 2019-8-10 00:13:46 來自手機 | 顯示全部樓層
已收到 再次感謝Tony大寄來簡報檔 ^_^

0

主題

3

回帖

28

積分

新手上路

積分
28
發表於 2019-8-10 12:15:39 | 顯示全部樓層
感謝Tony大

0

主題

2

回帖

8

積分

新手上路

積分
8
發表於 2019-8-13 20:54:57 | 顯示全部樓層
已收到 再次感謝Tony大

1

主題

30

回帖

438

積分

註冊會員

積分
438
發表於 2019-8-14 09:18:18 | 顯示全部樓層
本帖最後由 grace1 於 2019-8-14 09:22 編輯

Tony大,可以麻煩您也寄給小的嗎?
家裡老屋本已搖搖欲墜,加上近期地震豪雨頻繁來襲,安全考量一直猶豫想找人翻修,
然囊中羞澀腦無遺策,故想參考兄台之大作,來估算小的資金是否可行再做決定,
超級感謝^_^
Email : takenouchiyutakaa@gmail.com

1

主題

30

回帖

438

積分

註冊會員

積分
438
發表於 2019-8-14 09:34:29 | 顯示全部樓層
太久沒來 按讚給分不知從哪裡下手 請問有改版過嗎 怎麼看不到??

14

主題

569

回帖

1萬

積分

新手上路

積分
15356
 樓主| 發表於 2019-9-5 20:06:34 | 顯示全部樓層
本帖最後由 tonychang 於 2019-9-5 20:10 編輯

如何善用工程檢討會議記錄一
工程會議分為很多種類型之前我有提過的施工估價前圖面釋圖會議、工程簽約前的總價承攬範圍會議。
當你開始動工後應該就會有一大堆問題紛紛出現譬如施工錯誤、施工品質不良、偷工減料、施工態度怠惰-----等等非常多的狀況讓你不敢相信(如果你看得出來的話)。前面提醒大家要勤於蒐證,照片、錄影要詳細記錄。但這些照片資料上法院很容易流於各說各話,包商也不是吃素的,他一定想盡各種辦法歪曲事實、說謊、裝委屈、騙取法官的同情或則讓法官頭大摸不清楚事實真相。
為了強化你的證據力所以建屋每個階段都要開工程檢討會議。地基完成、二樓底板完成、三樓底板完成、屋頂完成、泥做工程完成、水電試水。將你的搜証照片一一拿出來配合檢討事項文字,請包商說明造成原因及補救方式,最重要你的工程監造人(建築師)也要列席並做成會議記錄要所有與會人士簽名。工程付款如果你是按照我的合約書簽立,包商不敢不來開檢討會。到時候你就有齊全的證據資料不怕包商反咬。防小人也要防君子(君子有可能也會變成小人),但利字當頭什麼寡廉鮮恥的事、什麼公司信譽包商都會不顧的。
或許有人會認為有必要這樣嗎?
這樣誰敢接你的案子。

做買賣的講就的就是信譽跟誠信,我想每一個準屋主都是善良的,只要包商憑良心幫人建屋。屋主付款一定都很爽快的。
蓋農舍不像買預售屋或成屋,屋主的建屋資金都是準備好的。所以絕對不會倒包商的賬,但包商可就不一樣。
君不見有多少受害自行建屋的屋主,被包商予取予求,付了大筆的建屋成本換來處處是瑕疵的住家。想換包商還得被再敲一筆,這公平嗎?而且惡劣的包商還可以全身而退,再去加害下一個無辜的人,完全沒有辦法可以制衡他。
所以唯有準屋主自立自強,當遇到這種營建界敗類時你才有能力也可以反擊回去。

評分

參與人數 1威望 +20 收起 理由
快樂農夫 + 20

查看全部評分

14

主題

569

回帖

1萬

積分

新手上路

積分
15356
 樓主| 發表於 2019-9-12 17:10:30 | 顯示全部樓層

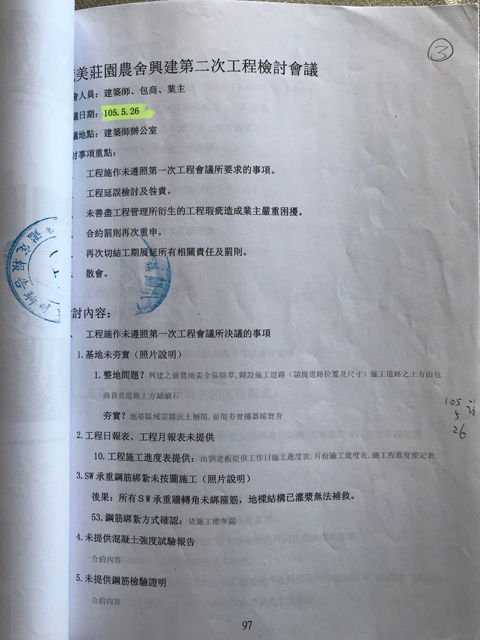

如何善用工程檢討會議記錄二

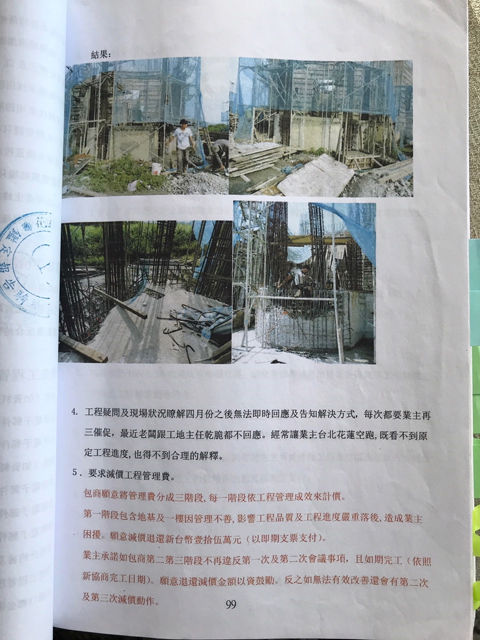

依我的個案,包商程度太差了。一樓都還沒蓋完就狀況百出,導致最後包商自己也知道已經蓋不下去了,
所以我的工程檢討會議只進行二次(第一次總價承攬範圍工程會議)。
其實整個工程進行中就有要換承包商的打算,一來包商沒有能力掌控他的下包不要做錯(只要跟圖說不符我都會捉出來要他修正),所以他的週轉資金開始出現缺口。二來合約工期已經快用完了一樓還沒蓋出來,避免將來我申請施工期限展延後房子還是蓋不完,所以跟包商攤牌只是遲早的問題。
但要包商滾蛋並不能由自己說了算,這時最重要的就是收集齊全所有證據,以備將來不時之需。
所以第二次工程會議重點包括
1.未遵照第一次工程會議所要求的事項(違約事實認定)
2.工程延誤檢討及咎責(施工錯誤責任歸屬釐清及工程進度延宕超過合約規定)
3.未善儘工程管理所衍生的工程瑕疵造成業主嚴重困擾(扣減工程款依據)

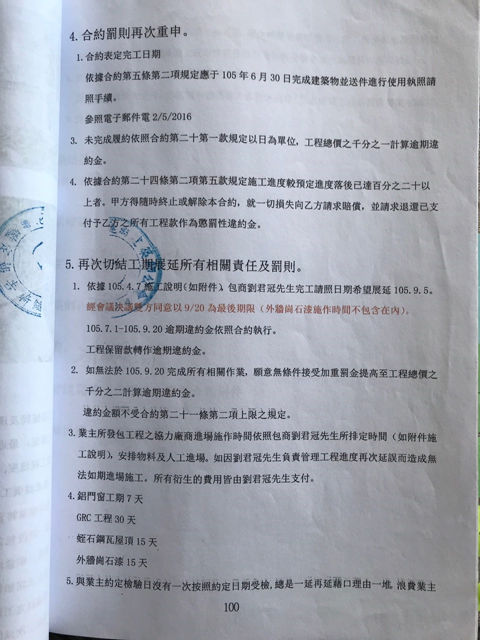

4.合約罰則再次重申(針對違約求償依據)
5. 再次切結工期展延所有相關責任及罰則(為了讓包商有改善的機會也為了讓檢討會議內容公平,所以有這一項。其實包商已經蓋不下去了展不展延工期並沒有什麼意義)

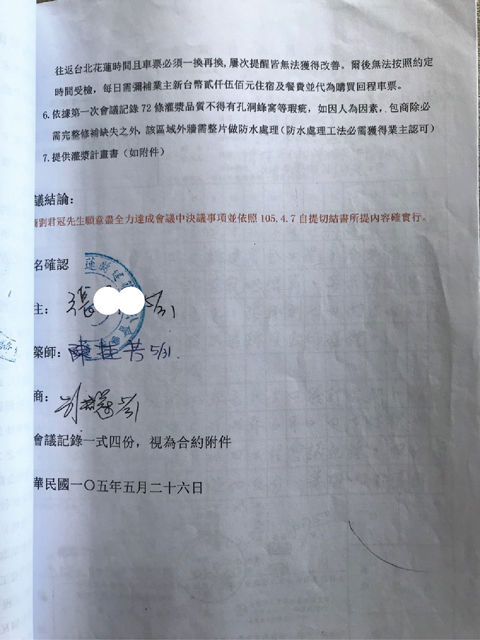

當這一次會議開完我已經掌握所有事証,就等攤牌時機。最好讓包商自己提解約,那主導權就會在自己手上。
一般屋主要做到蒐證如此周詳實屬不易,但你不如此就無法保障自己的權益。
一般的包商遇到這樣的情況照理講應該有所警惕,但是就是有包商視合約為無物,視工程會議為糞土。照樣敢違約
那就只好法院見。

本版積分規則

Archiver|手機版|小黑屋|2home打造桃花源

GMT+8, 2026-10-20 21:07 , Processed in 0.063205 second(s), 21 queries .

Powered by Discuz! X3.5

© 2001-2026 Discuz! Team.

快速回復 返回頂部 返回列表
